Poser un grillage rigide sur un muret ancien

Pose et scellement des poteaux et semelle béton de prolongement

Poser un grillage rigide sur un muret et sur une semelle abimée et trop courte : deux supports, deux méthodes de fixation. Retour de chantier complet — scellement au ciment prompt dans le muret existant, semelle armée coulée à la main pour le pan neuf, fixation des platines sur goujons. 20 mètres, 3 jours de travail, 1 400 € en auto-construction.

Le point de départ

grillage sur muret
grillage sur muret

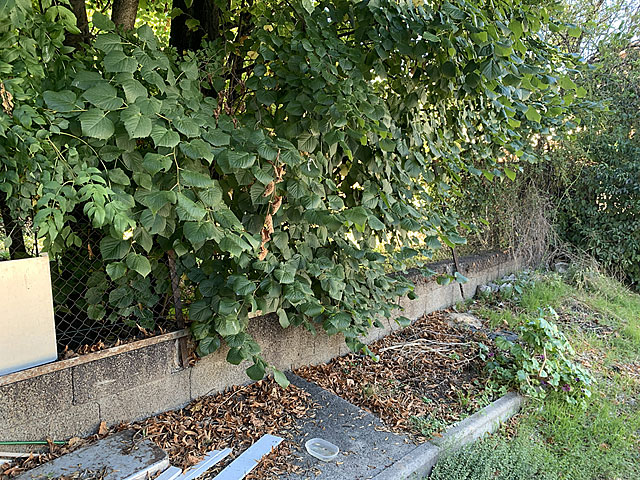

 — le muret avant travaux, grillage souple affaissé, végétation]

Un vieux muret de limite, un grillage souple accroché dessus qui a fini par s’affaisser, et une haie de noisetiers qui a tout envahi par-dessus. Classique. Le grillage souple posé sur muret, c’est une solution qui tient dix ou quinze ans, puis les fils se détendent, les piquets basculent et la végétation finit le travail.

Le chantier avait deux moitiés distinctes, et c’est ce qui le rend intéressant :

  • Une partie sur muret existant, sain, en état de recevoir directement des poteaux scellés. 15 mètres.
  • Une partie sur 5 mètres où il n’y avait plus qu’une vieille semelle béton, qu’il fallait prolonger avec une semelle béton de niveau et propre.

Les deux pans ne se touchent pas : ils sont séparés, chacun avec ses poteaux de départ et d’arrivée. En revanche ils sont dans le même axe visuel, et c’est là toute la difficulté — l’œil fait le lien même quand la maçonnerie ne le fait pas. Un décalage de hauteur ou d’alignement entre les deux se voit immédiatement, alors qu’aucun élément physique ne vient rattraper l’erreur.

Deux supports, donc deux méthodes. C’est la difficulté principale de ce type de reprise : il faut que l’ensemble soit aligné, à la même hauteur, et que le raccord entre l’ancien et le neuf ne se voie pas — alors que la mise en œuvre n’a rien à voir d’un côté et de l’autre.

Précision d’usage. Je suis bon généraliste, pas maçon spécialisé. Ce que je décris ici est ce que j’ai fait, avec les moyens d’un particulier bien outillé, sur une clôture légère sans fonction de soutènement. Pour un mur qui retient des terres ou une clôture en limite de voirie avec enjeu réglementaire, la question se pose autrement.

Le chantier en chiffres

Longueur totale 20 m — un pan de 15 m sur muret existant, un pan de 5 m sur semelle neuve
Panneaux 8 au total : 6 sur le premier pan, 2 sur le second
Dimensions panneau 2,50 m de large × 1,50 m de haut
Poteaux 10, en 1,80 m — 7 sur le premier pan, 3 sur le second
Semelle béton 5 m de long, 35 cm de large, 20 à 12 cm d’épaisseur
Durée 3 jours, préparation et approvisionnement compris
Budget total 1 400 €, soit 70 €/ml en auto-construction

Ces 70 €/ml comprennent tout : panneaux, poteaux, platines, lames d’occultation, visserie, béton, ciment prompt et enduit à la chaux. C’est la valeur qui compte pour se décider, parce qu’elle intègre le prolongement maçonné — ce n’est pas seulement le prix d’une clôture posée sur un support qui existait déjà.

Pourquoi on ne traite pas les deux parties de la même façon

Sur maçonnerie existante et saine, le plus simple et le plus solide reste le scellement direct : on perce une réservation dans le chaperon du muret, on y engage le poteau, on scelle. Pas de platine, pas de boulonnerie, rien qui puisse se desserrer ou rouiller à la jonction. Le poteau fait corps avec le mur.

Sur un pan neuf, on n’a pas ce luxe. Il faut d’abord créer le support, donc couler une semelle — et une fois le béton pris, on ne peut plus y engager un poteau. On passe donc par des platines boulonnées.

L’erreur serait de vouloir uniformiser : couler une semelle sur toute la longueur pour tout traiter pareil, ou visser des platines sur le vieux muret pour ne pas avoir à percer profond. Dans les deux cas on complique et on fragilise. Le bon réflexe, c’est d’accepter les deux méthodes et de soigner le raccord.

Le cas du muret trop étroit

Une remarque au passage, parce que c’est le blocage le plus courant sur ce type de chantier. Pour poser un grillage rigide sur platines, il faut au minimum 20 cm de largeur de muret — en dessous, la platine déborde et le poteau manque d’assise.

Beaucoup de vieux murets de limite font 15 cm. Dans ce cas, deux issues : passer en scellement direct (qui ne demande pas de surface d’appui, juste de la matière), ou élargir le support en coulant une semelle par-dessus. C’est précisément pour ça que j’ai retenu 35 cm de large sur le pan neuf : ça laisse une dizaine de centimètres de rive de chaque côté du goujon, et on ne se pose plus la question.

Partie A — Sceller les poteaux dans le muret existant

grillage sur muret
grillage sur muret

 — perforateur SDS creusant la réservation dans le chaperon]

La règle d’or : avancer de proche en proche

C’est le point le plus important de tout l’article, et celui qu’on ne trouve nulle part écrit clairement.

On ne trace pas tous les axes de poteaux à l’avance. On avance panneau par panneau :

  1. On scelle le premier poteau, seul.
  2. Dès que la prise est faite, on présente le premier panneau et on l’accroche à ce poteau.
  3. Le panneau lui-même donne la position exacte du poteau suivant. On repère, on perce, on scelle.
  4. Une fois ce deuxième poteau pris, on accroche le panneau suivant. Et ainsi de suite.

L’entraxe n’est plus une mesure à reporter, c’est une donnée physique imposée par le panneau en place. Aucune erreur cumulée possible.

Pourquoi c’est décisif : si on trace les dix axes d’avance et qu’on se trompe de deux centimètres sur le premier, l’erreur se propage sur toute la longueur. Au sixième poteau, le panneau ne rentre plus. Et un poteau scellé, on ne le rattrape pas — il faut casser.

Les fabricants annoncent des entraxes théoriques, mais ils varient d’une marque à l’autre, et selon que le poteau est à encoches ou à clips. Se fier au panneau réel qu’on a dans les mains vaut mieux que se fier à une fiche produit.

C’est ici que le choix du ciment prompt prend tout son sens. Avec un mortier de scellement classique, cette méthode serait plus complexe : il faudrait attendre le lendemain ou etayer de manière complexe. Avec une prise en deux à trois minutes, on enchaîne sans temps mort et la clôture avance en continu.

Ce qu’on trace en revanche, avant de commencer : la ligne générale au cordeau, tendue sur toute la longueur, et le niveau. C’est elle qui donne l’alignement et la hauteur. Sur un muret ancien, le chaperon n’est jamais parfaitement droit ni de niveau — le cordeau donne la ligne théorique, c’est elle qui compte, pas le bord du mur.

La même logique s’applique côté platines sur la semelle : on fixe un poteau, on présente le panneau, on perce le suivant à partir de sa position réelle.

Le perçage

Perforateur SDS, mèche adaptée, et de la patience. Sur du moellon, la mèche part où elle veut si on force : le moellon est hétérogène, on alterne entre du dur et du tendre. Il faut y aller progressivement, sans appuyer, et accepter que ça prenne du temps.

C’est un travail à deux : un qui perce, un qui contrôle l’aplomb et dégage. Et c’est très poussiéreux — lunettes et masque, pas d’exception.

La réservation doit être franchement plus large que le poteau. On n’ajuste pas au millimètre : on laisse la place au mortier de scellement de faire son travail tout autour.

Le scellement au ciment prompt

J’ai scellé au ciment prompt naturel. C’est un choix qui mérite d’être expliqué, parce qu’il change complètement la façon de travailler.

Le ciment prompt fait sa prise en deux à trois minutes. Concrètement : on cale le poteau, on vérifie l’aplomb au niveau, on coule, on maintient trente secondes — et c’est bloqué. Pas d’étaiement, pas de retour le lendemain, pas de poteau qui a bougé pendant la nuit.

En contrepartie, il faut accepter ses contraintes :

  • On gâche poteau par poteau, en très petite quantité. Une gâchée préparée pour deux poteaux, c’est une gâchée perdue.
  • L’aplomb se vérifie avant de couler, pas après. Une fois que ça a pris, on ne rattrape rien.
  • Si on a besoin de plus de temps, on peut retarder la prise avec un peu d’acide citrique dans l’eau de gâchage. Mais autant s’organiser pour ne pas en avoir besoin.

Pour du scellement de poteau, ce comportement est un avantage net. Pour un volume important, ce serait ingérable — ce n’est pas le bon produit.

Partie B — La semelle béton de prolongement

grillage sur muret
grillage sur muret

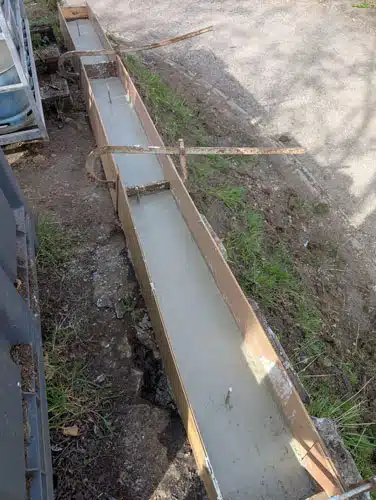

 — vue d’ensemble du coffrage coulé, les trois redans]

C’est la partie la plus technique du chantier, et celle où il y a le plus à dire.

Lier le neuf à l’ancien : les goujons d’ancrage

Le point clé, et celui que la plupart des tutoriels passent sous silence : une semelle neuve posée bout à bout contre un vieux muret, sans liaison, va se désolidariser. Pas forcément la première année, mais elle le fera. Deux ouvrages coulés à des décennies d’écart ne travaillent pas ensemble.

La solution : des goujons d’ancrage en fer à béton Ø8, percés et enfoncés de 30 cm dans l’ancien muret, et laissés dépasser pour être noyés dans le béton frais de la semelle. Quatre au total sur les 5 mètres.

C’est ce qu’on voit sur les photos de coffrage : les fers qui traversent et affleurent la surface du béton ne sont pas des attentes pour les poteaux, ce sont ces goujons de liaison.

Le ferraillage

grillage sur muret
grillage sur muret

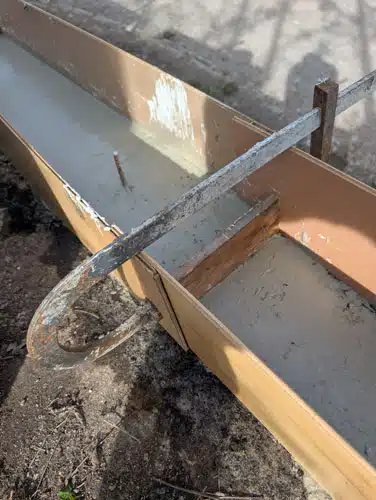

 — détail du coffrage avec les fers apparents]

Des barres filantes Ø8 sur toute la longueur des 5 mètres, attachées aux quatre ancrages verticaux. C’est un ferraillage simple, adapté à la charge : une clôture ne pèse presque rien, l’enjeu n’est pas la portance mais la résistance à la fissuration sur une longueur de 5 mètres.

Les barres doivent être enrobées de béton sur tout leur périmètre. Sur une semelle qui descend à 12 cm d’épaisseur, ça se joue à peu de chose : on cale les fers pour qu’ils ne reposent pas au fond du coffrage.

Le coffrage et les redans

Contreplaqué filmé, maintenu par des serre-joints de coffrage à crochet et des traverses bois clouées en tête. Le contreplaqué filmé se décoffre proprement et se réutilise — sur un chantier comme celui-là, ça vaut largement les planches brutes.

Le terrain descend. Deux options : couler une semelle d’épaisseur constante qui suit la pente, ou couler en redans, c’est-à-dire en gradins horizontaux successifs. J’ai retenu les redans, avec trois sections décalées, séparées par des joues transversales dans le coffrage.

Pourquoi ce choix : les panneaux de grillage rigide sont rectangulaires. Sur une semelle en pente, ils sont soit en biais, soit avec un jour triangulaire en bas. Sur des redans horizontaux, chaque panneau est posé d’aplomb et le décrochement est net, assumé. C’est plus propre et c’est ce qu’on voit faire sur les chantiers pros.

L’épaisseur varie donc de 20 cm au point le plus épais à 12 cm au plus mince, pour une largeur de 35 cm constante.

Ce que représente vraiment le coulage

Faisons les comptes, parce que c’est ce qui manque toujours dans les tutoriels et c’est pourtant ce qui décide de la journée.

Section moyenne : 0,35 m × 0,16 m = 0,056 m². Sur 5 m de long :

Volume de béton ≈ 0,28 m³, soit 280 litres
Dosage 350 kg/m³
Ciment ≈ 98 kg, soit 4 sacs de 25 kg
Sable ≈ 0,11 m³
Gravier ≈ 0,22 m³
Eau ≈ 50 litres

(Vous pouvez recalculer pour vos propres dimensions avec la calculette béton.)

Et le point important : j’ai tourné ces 280 litres à la main, dans une auge plate. Ça représente dix à douze gâchées.

C’est faisable, et je l’ai fait. C’est aussi long, physique, et il faut tenir le rythme pour que les gâchées successives se lient correctement — on ne peut pas s’arrêter une heure au milieu d’une semelle.

Avec le recul, 280 litres à l’auge plate, c’est au-delà du raisonnable. Autour de 150 à 200 litres, on tient sans y laisser sa journée. Au-delà, la location d’une bétonnière coûte quelques dizaines d’euros et change complètement la nature du chantier. C’est le principal reproche que je fais à ma propre organisation sur ce coup-là.

Décoffrage

Décoffrage à 5 jours. On pourrait décoffrer plus tôt sur des joues verticales qui ne portent rien, mais rien ne presse et le béton n’en est que plus propre. C’est aussi une sécurité pour la suite : les platines vont être percées dans cette semelle, et un béton jeune n’aime pas les goujons à expansion.

Fixer les platines et poser les poteaux

grillage sur muret
grillage sur muret

— poteau sur platine en cours de pose, panneau rigide, cale bois]

Le traçage

Même logique qu’en partie A, et c’est non négociable : on ne perce pas les dix platines d’avance. Le cordeau donne l’alignement général, puis on fixe un poteau, on présente le panneau, et c’est lui qui donne l’emplacement du perçage suivant.

Ici l’enjeu est encore plus fort qu’en scellement : quatre trous Ø10 mal placés dans une semelle neuve, on ne les rebouche pas proprement. Une platine décalée de deux centimètres, c’est un panneau qui ne rentre plus et une rangée de trous inutiles dans le béton.

Les goujons

Quatre goujons à expansion Ø10 × 100 mm par platine.

Les points de méthode qui font la différence :

  • Percer plus profond que la longueur du goujon. Le cône d’expansion doit pouvoir descendre. Un trou juste à la longueur, et le goujon ne s’ancre pas.
  • Souffler le trou. Un trou plein de poussière de béton, c’est un goujon qui tourne dans le vide au serrage. Soufflette, pompe, ou à défaut un tube et du souffle — mais on souffle.
  • La distance au bord. Sur une semelle de 35 cm de large avec le poteau centré, on a une dizaine de centimètres de rive de chaque côté. C’est confortable. C’est un argument fort en faveur d’une semelle large : sur 20 cm, un goujon à expansion travaille trop près du bord et peut faire éclater la rive au serrage.
  • Serrer au couple, sans forcer. Un goujon à expansion trop serré finit par se déchirer dans le béton.

Avec des panneaux de 1,50 m de haut montés sur des poteaux de 1,80 m, la différence est absorbée par le scellement côté muret. L’aplomb se contrôle poteau par poteau, avant serrage définitif.

Finitions : l’enduit à la chaux

Le raccord entre le vieux muret repris et la semelle neuve reste visible tant qu’on ne l’a pas traité. J’ai repris tout le bas de mur à l’enduit à la chaux, en deux passages.

Deux passages, pas un : le premier accroche et remplit, le second dresse et finit. Sur un support mixte comme celui-là — vieux moellon d’un côté, béton neuf de l’autre — c’est le seul moyen d’obtenir une surface homogène. La chaux a aussi l’avantage de rester perméable à la vapeur, ce qui compte sur une maçonnerie ancienne qui reprend l’humidité du sol.

(Le détail de la mise en œuvre est dans mon article sur l’enduit à la chaux.)

Le résultat

grillage sur muret
grillage sur muret

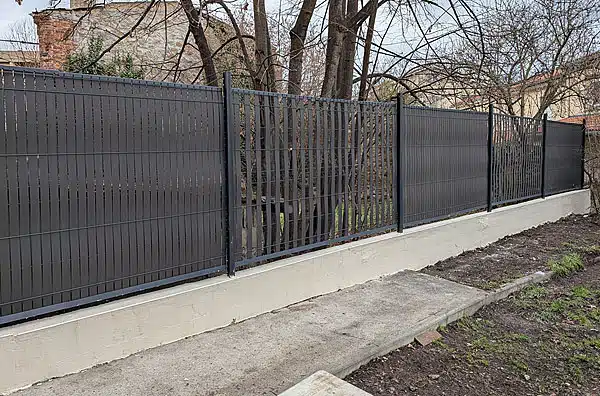

— la clôture terminée avec les lames d’occultation]

Grillage rigide anthracite avec lames d’occultation, sur un bas de mur enduit. Les redans se lisent à peine une fois l’ensemble posé.

20 mètres de clôture, 3 jours de travail, 1 400 €. C’est un chantier de week-end prolongé pour quelqu’un d’équipé, à condition de ne pas découvrir en cours de route qu’il manque un sac de ciment.

Pour situer : faire poser 20 m de grillage rigide par une entreprise, avec le prolongement maçonné, se chiffre à plusieurs fois ce montant. L’écart se paie en temps et en dos — les 280 litres de béton tournés à la main, notamment.

Ce que je retiens

Ce qui a bien marché :

  • La pose de proche en proche : un poteau, un panneau, le poteau suivant. C’est ce qui garantit qu’aucune erreur d’entraxe ne s’accumule, et c’est valable quelle que soit la méthode de fixation.
  • Le ciment prompt en scellement. Le gain de temps est réel, on ne revient pas sur son travail — et c’est lui qui rend la pose de proche en proche possible.
  • Les redans plutôt qu’une semelle en pente. C’est plus de coffrage, mais la pose des panneaux est ensuite sans histoire.
  • La semelle de 35 cm de large. Elle donne de la marge pour les goujons.

Ce que je ferais autrement :

  • La bétonnière. À 280 litres, j’aurais dû la louer.
  • Décaler d’un jour la pose des panneaux après fixation des platines, pour finir sans se presser.

Le vrai piège du chantier, c’est le raccord entre l’ancien et le neuf. Les goujons de liaison Ø8 enfoncés de 30 cm dans le vieux muret ne coûtent presque rien et prennent une heure. Sans eux, la semelle finit par se désolidariser et tout le travail de finition part avec.

Et comme les deux pans sont séparés physiquement mais alignés à l’œil, tout se joue au cordeau, avant de percer quoi que ce soit. Aucune maçonnerie ne viendra rattraper un décalage : c’est le traçage qui fait le résultat.
